Монтаж стін підвалів
Блоки стін підвалу (стінові блоки) або технічного підпілля починають монтувати після перевірки положення покладених фундаментних плит та пристрою гідроізоляції. Зазвичай як ізоляцію розстилають шар розчину завтовшки 20. 30 мм по очищеній поверхні фундаментів. Він одночасно служить шаром, що вирівнює.
Стінові блоки маркують літерами та цифрами. Наприклад, ФС4-24 або ФС4-4, де літери ФС позначають вид блоку - фундаментний стіновий; перша цифра – номінальну ширину, а наступні – довжину (все в дециметрах). Якщо розмітка осей не зроблена на фундаментах при складанні виконавчої схеми, перед монтажем стінових блоків розмічають основні і міжсекційні осі будівлі і межі стін, які фіксують на фундаментах відповідними ризиками. Розмітку виконують за допомогою геодезичних приладів та дротяних осей обнесення такими самими прийомами, як при розмітці фундаментів. Далі за монтажною схемою розмічають на фундаментах положення стінових блоків першого (від фундаментів) ряду, відзначаючи місця вертикальних швів.

Мал. 112. Організація робочого місця монтажників M1—М2:1 — ящик із розчином, 2 — лопати, 3 — відро з водою, 4 — ломи, 5 — правило, 6 — ящик з інструментом, 7 — шнур- причілка
Підготовка робочого місця (рис. 112) полягає в тому, що ланковий і монтажник приносять до місця монтажу скриньку 6 з інструментами, очищають поверхню фундаментів від сміття і встановлюють скриньку 1 з розчином на відстані 2000. 2500 мм від стіни з таким розрахунком, щоб можна було, не переставляючи його на нове місце, змонтувати 3. 4 блоки.
Монтаж починають з установки маякових блоків на відстані 20. 30 м один від одного в кутах та місцях перетину стін. Блок, піднятий за дві петлі, подають краном.до місця встановлення, розвертають у проектне положення та опускають на ліжко з розчину. Правильність установки по осях маячних блоків перевіряють за осьовими ризиками, а за висотою - за візирками. Якщо положення блоку після перевірки виявилося неправильним, блок знову піднімають, очищають нижню грань від розчину і відновлюють розчинну постіль, додаючи розчин біля сторони ліжка, в яку нахилився блок.
При підготовці ліжка поверхню блоків очищають від сміття та змочують водою, розчин подають та розрівнюють лопатою. Найкраща якість ліжка виходить, коли розчин розрівнюють рейкою по рамці, у цьому випадку забезпечується горизонтальність ліжка та фіксується її товщина.

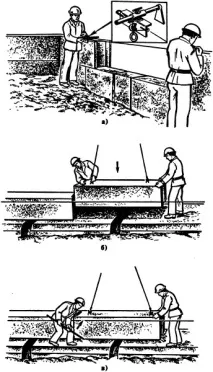

Мал. 113. Установка блоків стін підвалу:а - натягування причалки за допомогою скоби, б - опускання блоку на ліжко, - переміщення блоку
Після монтажу маячних блоків натягують на рівні верху і на відстані 2. 3 мм від бічної грані шнур-причалку і закріплюють її скобами (рис. 113, а). Далі рядові блоки встановлюють на розчині по шнуру-причалці. Опускаючи блок на місце, його направляють, притримуючи за стропи або верхнє бічне ребро (рис. 113 б). Не можна триматися рукою за торець блоку, ближній до раніше встановленого блоку, можна притиснути руку монтованими елементами.
Положення рядових блоків контролюють за шнуром-причалкою, схилом, візуванням на раніше встановлені блоки і за розмічувальними ризиками на фундаментах. Якщо блок встановлений неточно, його положення поправляють монтажними брухтами, переміщуючи в потрібному напрямку (рис. 113 в).
Блоки зовнішніх стін підвалів вирівнюють по площині, зверненій у бік підвалу, внутрішніх стін по одній із площин. Переконавшись у тому, що блок встановлено правильно, монтажники розстропують.його, кельмою зрізають надлишки розчину, що виступив із горизонтального шва, і укладають його в колодязь стику блоків. Лопатою додають в стик брак розчину і ущільнюють його.

Мал. 114. Переміщення блоків монтажним брухтом: а - лапою від себе, б - лапою убік, в - лапою на себе
Для переміщення блоків по розчинному ліжку користуються трьома основними прийомами: лапою брухту від себе, лапою убік і лапою він. У прийомі лапою від себе (рис. 114 а) відтягнутий кінець брухту заводять під блок і віджимають брухт від себе на блок, який при цьому кілька піднімається і, зісковзуючи з лапи, просувається вперед. У прийомі лапою убік (рис 114 б) відтягнутий кінець брухту заводять під блок під гострим кутом до його лицьової грані. Натискаючи потім на брухт і повертаючи його на п'яті лапи убік, піднімають блок і переміщують його. Напрямок руху брухту та блоку показано на малюнку стрілками. У прийомі лапою на себе (рис 114 в) відтягнутий кінець брухту заводять під блок і, натискаючи на кінець брухту, піднімають і переміщують блок на себе. При великій товщині шва замість прийому лапою застосовують прийом гострим кінцем від себе. Рухи у виконанні цих прийомів — однакові.
Наступні ряди блоків монтують у такій же послідовності, роблячи розмітку розкладки блоків на ряді нижче.
Перші два ряди блоків встановлюють з укладених фундаментних плит, наступні - з інвентарних риштовання.
Марка розчину, на якому повинні монтуватись блоки, вказується в проекті.
Організація робіт. Фундаменти та стіни підвалу монтує ланку з чотирьох робочих: машиніста крана, монтажника 4-го розряду (ланкового), монтажника 3-го розряду та такелажника. Такелажник підбирає та крокує блоки, перевіряє надійністьстропування, подає сигнали машиністу крана і стежить за підйомом блоку. Два монтажники приймають та встановлюють блоки у проектне положення.
Монтажний кран в залежності від його типу може знаходитися під час роботи на брівці котловану (тоді на захваті монтують спочатку всі фундаментні, а потім блоки стін підвалу) або в котловані - фундаменти монтують невеликими ділянками, а стіни підвалу на цих ділянках зводять уступами відразу на повну. висоту, тому що монтажний кран не зможе вдруге увійти в зону, де вже змонтовані блоки вище за рівень грунту.
